徐州华美东山悦管材5月31日已到货
发布时间:2022-05-31 浏览次数:1705

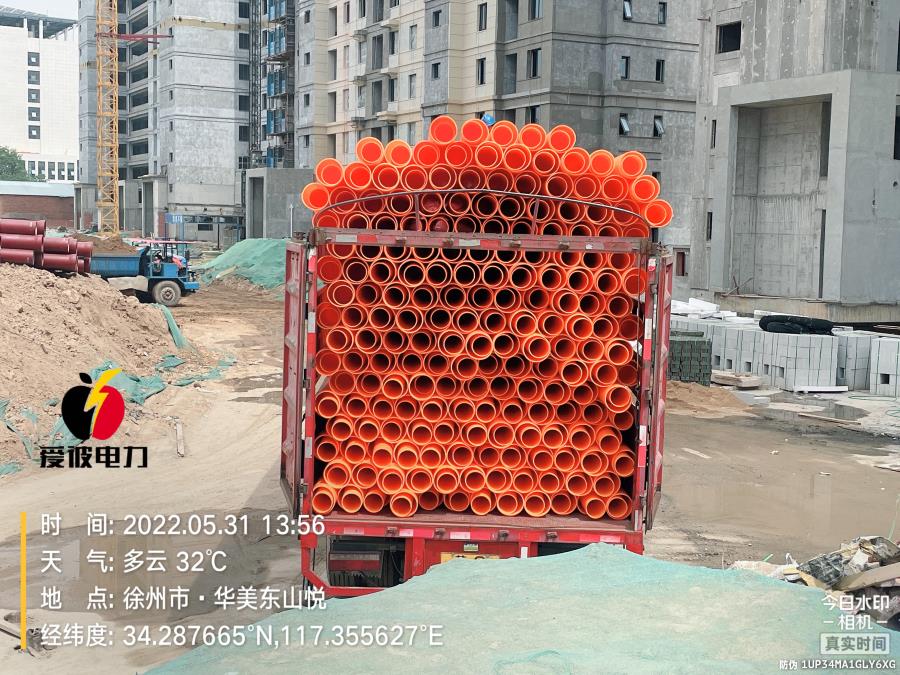

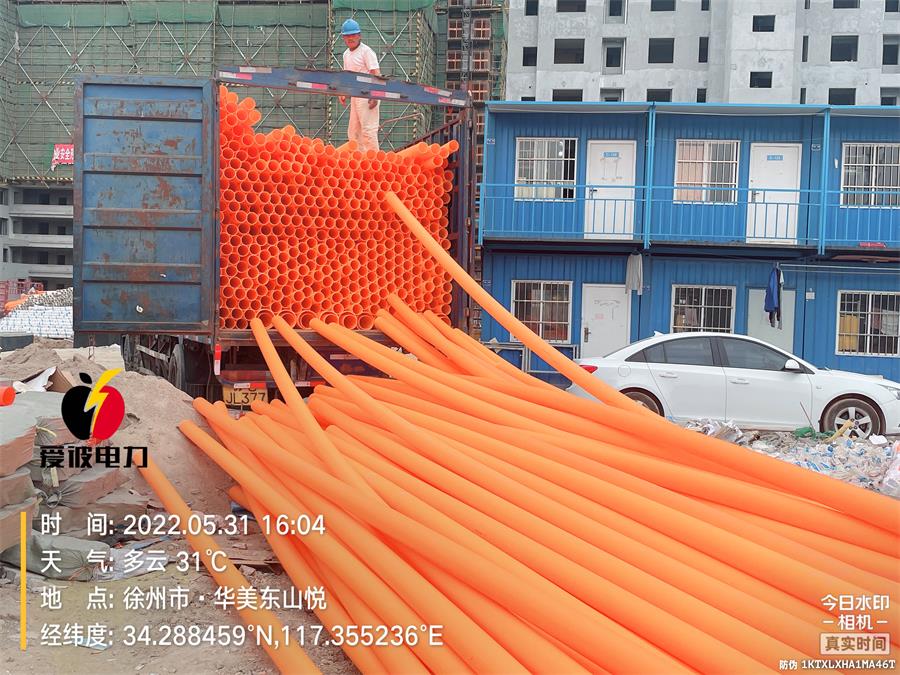

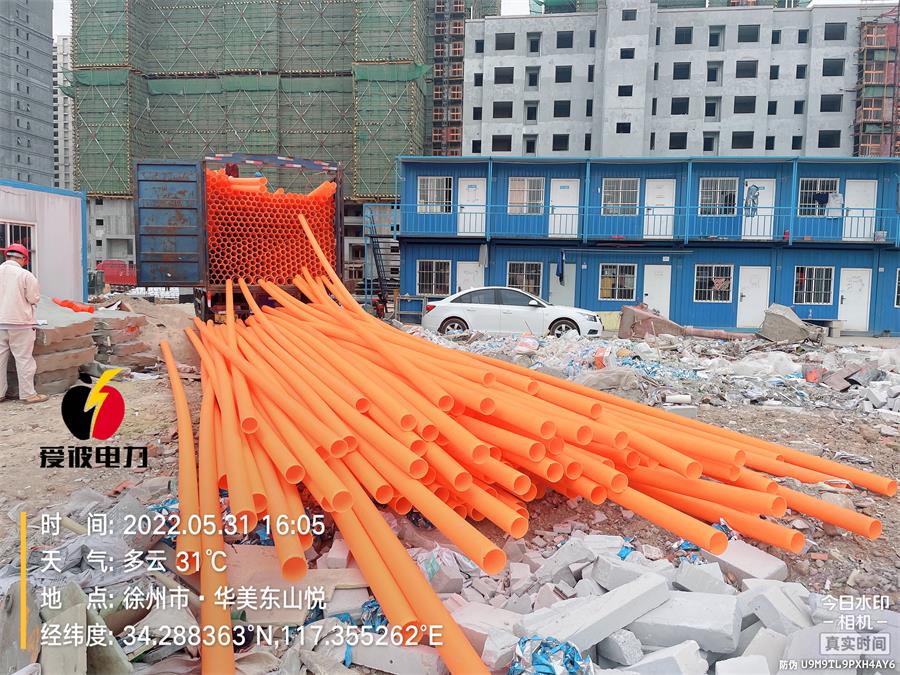

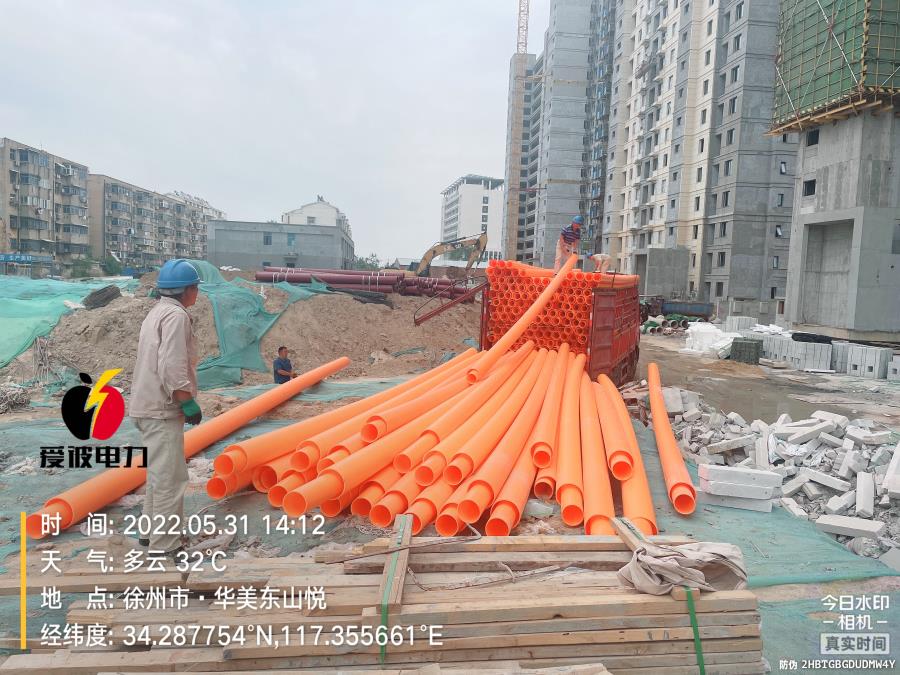

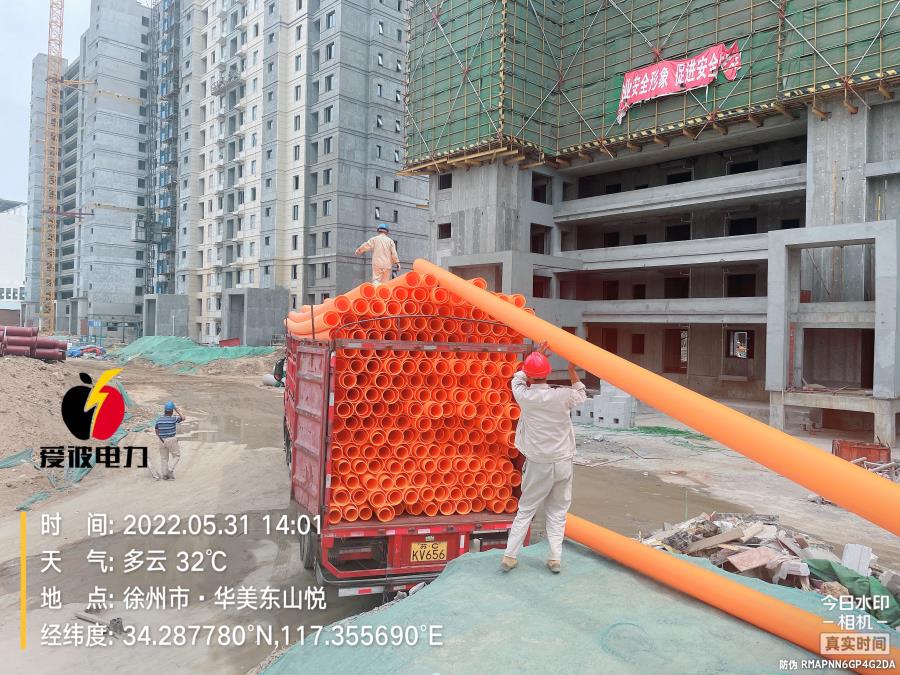

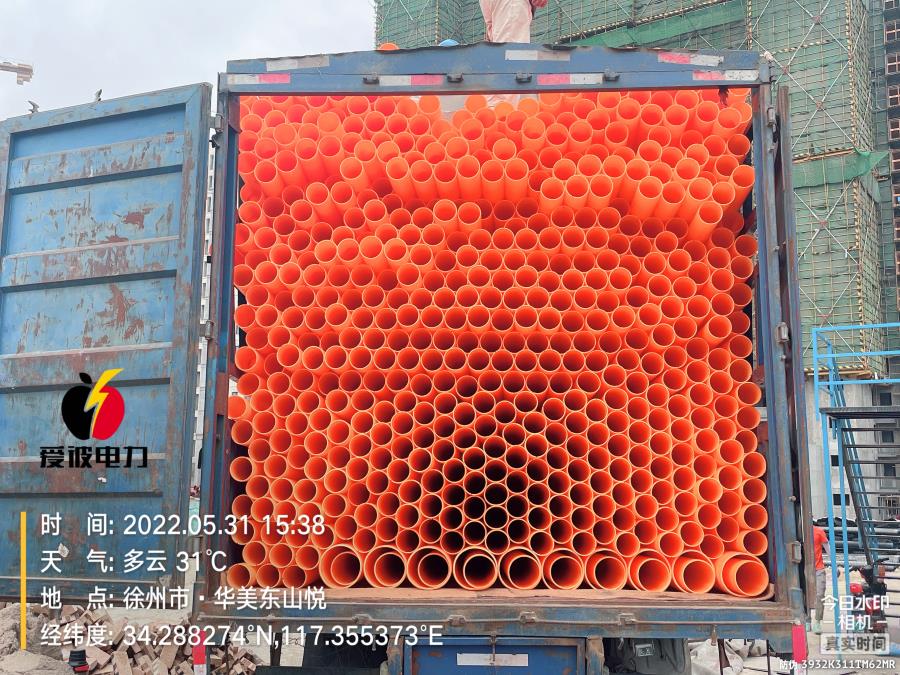

我单位承揽的华美东山悦居配工程土建施工任务,工程位置位于徐海路与206国道交叉口。进入现场后,我方积极响应业主单位和监理单位的号召,根据前期工作协调难度大,积极主动开辟施工作业面,目前在业主和监理单位的支持和帮助下,我单位的工程取得了一些进展,现就我单位的工程进度,施工安全,施工质量汇报如下: 一.工程进度情况: 1. 电缆沟开挖 配电室和开闭所地面电缆沟开挖已全部完成,深度1.5米,宽80厘米。 2. 电缆沟支护 所有电缆沟均已全部支撑模板并上钉支撑,预计本周内完成混凝土浇灌。 3. 物资采购 现场槽钢/扁铁/钢筋/模板均已安放妥当。 4. 管材到货 现MPP电力管200/150/110,数量各 10根 10根 500根,每根九米,今日已到货。 二.本周施工任务: 1. 三号楼/二号楼管线开挖。 2. 协调甲方争取本周内再分配我方一个配电室进场。 三.质量管理: 加强项目部质量管理机构的质量跟踪监督体制,前期重点严把施工方案审批;严把工序检验;严把材料进场;严把工程检验以及工程安全等。加强质量意识教育,提高职工的思想及业务素质,尊重和服从监理工程师指令,对工程质量存在隐患的部位,认真总结研究措施方案。 上一篇:
