公司新闻
|
爱彼建设:负荷容量总计3500kW的工业厂房供电方案设计
发布时间:2023-02-14 浏览次数:4767

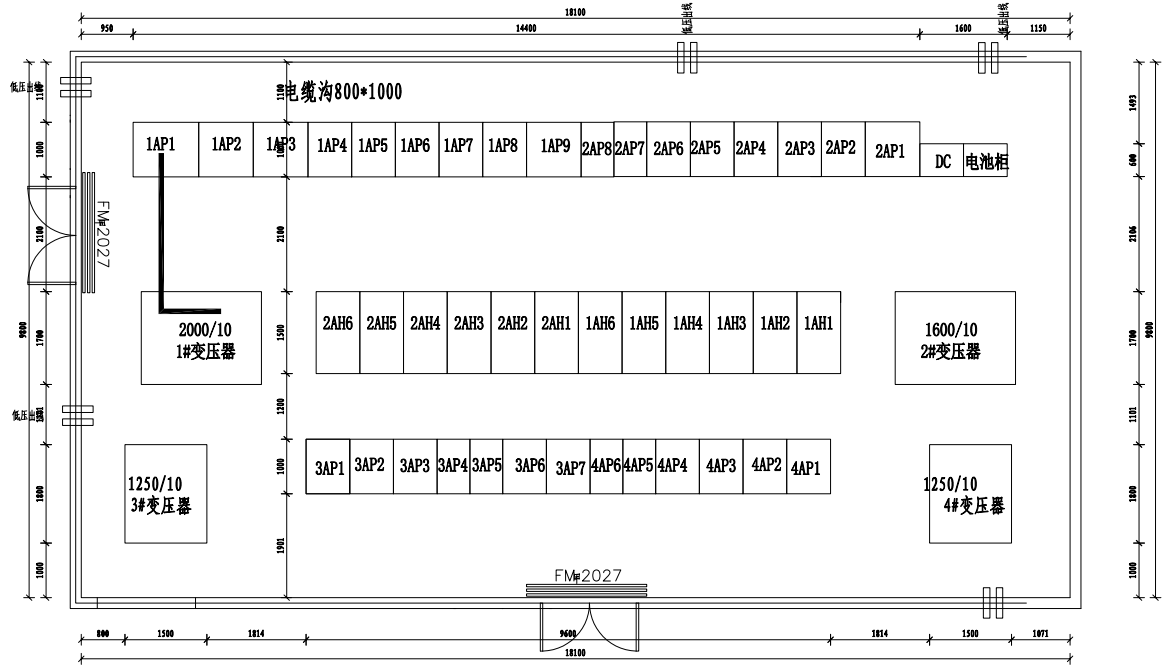

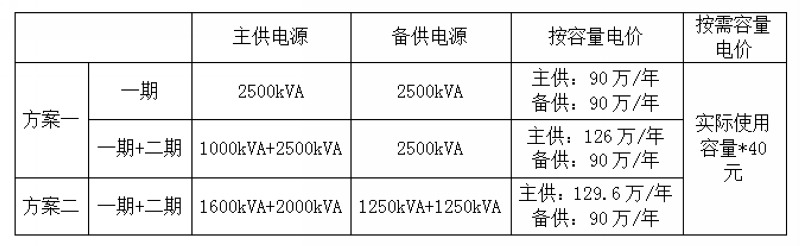

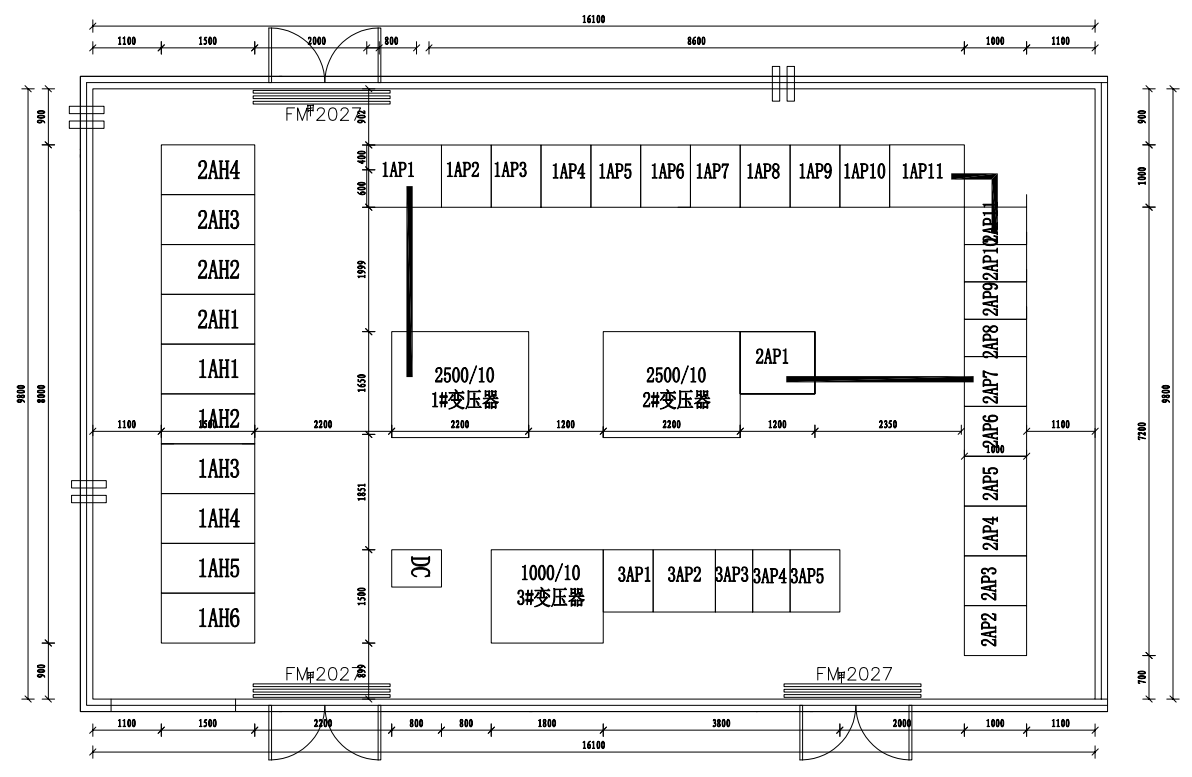

本项目负荷容量总计3500kW,其中含2500kW二级负荷,故需配置2路10kV供电电源,备供电源容量大于等于2500kVA。 方案一: 主供电源一期接入容量2500kVA(设1台2500kVA),考虑后期增容,主供电源预留高压备用柜,配电室内部预留第三台1000kVA变压器使用空间;备供电源接入容量2500kVA(设1台2500kVA ); 配电室电气主接线为分段单母线不带联络,正常变压器同时运行,互为备用,重要负荷低压末端切换。 配电室高压柜主供电源配置为:1#隔离、计量、PT、进线、变压器出线1、变压器出线2,共计6台;备供电源配置为:2#隔离、计量、PT、变压器出线共计4台;两台2500kVA低压柜数量暂估22台,预留1000kVA变压器低压柜暂估5台,按实调整。仅根据目前已提供资料,本方案配电室暂估10M*16M,设备布置图如下(配电室通道、门窗、结构柱等布局影响设备布置) 方案二: 主供电源接入容量3600kVA(设1台2500kVA+1台1600kVA);备供电源接入容量2500kVA(设2台1250kVA ); 配电室电气主接线为分段单母线不带联络,正常变压器同时运行,互为备用,重要负荷低压末端切换。 配电室高压柜主供电源配置为:1#隔离、计量、PT、进线、变压器出线1、变压器出线2,共计6台;备供电源配置为:2#隔离、计量、PT、进线、变压器出线3、变压器出线4,共计6台;低压柜数量暂估30台,按实调整。本方案配电室暂估10M*18.5M设备布置图如下(配电室通道、门窗、结构柱等布局影响设备布置) 两个方案容量电价对比表: |
